Quản lý các đơn đặt hàng làm việc bằng cách sử dụng các trung tâm làm việc¶
Sản xuất Odoo cho phép các đơn đặt hàng làm việc được thực hiện tại các trung tâm làm việc cụ thể. Khi một đơn đặt hàng sản xuất được tạo cho một sản phẩm, bất kỳ đơn đặt hàng công việc nào được liệt kê trong tab Hoạt động của hóa đơn sản phẩm vật liệu (BOM) cũng sẽ được tạo tự động và được gán cho trung tâm làm việc được chỉ định. Đơn đặt hàng công việc có thể được quản lý trong Sản xuất Mô -đun bằng cách chọn:Hoạt động -> Đơn đặt hàng công việc
.
Để sử dụng các trung tâm làm việc, tính năng Lệnh làm việc trước tiên phải được bật. Để làm như vậy, hãy truy cập mô -đun Sản xuất, Chọn:Cấu hình -> Cài đặt
và kích hoạt hộp kiểm bên cạnh Lệnh làm việc. Các trung tâm làm việc sau đó có thể được tạo và quản lý bằng cách chọn: Cấu hình -> Trung tâm làm việc
.
Tạo một trung tâm làm việc¶
Trong Module sản xuất, Chọn:` Cấu hình -> Trung tâm làm việc -> Tạo`. Mẫu trung tâm làm việc sau đó có thể được điền như sau:
Tên lệnh làm việc: đặt cho trung tâm làm việc một tên ngắn gọn mô tả loại hoạt động mà nó sẽ được sử dụng cho
Trung tâm làm việc thay thế: chỉ định một trung tâm làm việc thay thế để thực hiện các hoạt động nếu không có trung tâm làm việc chính
Mã số: gán trung tâm làm việc một mã tham chiếu
Giờ làm việc: Xác định số giờ mà trung tâm làm việc có thể được sử dụng mỗi tuần
Công ty: chọn công ty mà trung tâm làm việc thuộc về

Đặt tiêu chuẩn cho năng suất trung tâm làm việc¶

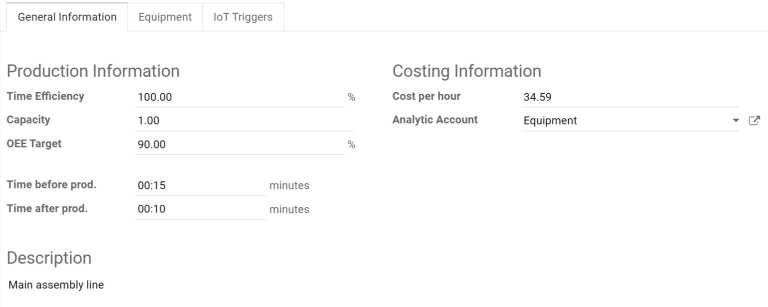

Các Thông tin chung trên biểu mẫu Trung tâm làm việc cho phép các mục tiêu năng suất được gán cho một trung tâm làm việc:
Hiệu quả thời gian: Được sử dụng để tính thời gian dự kiến của đơn đặt hàng làm việc tại trung tâm làm việc; Ví dụ: nếu một đơn đặt hàng công việc thường mất một giờ và hiệu quả được đặt thành 200%, đơn đặt hàng công việc sẽ mất 30 phút
Capacity: the number of operations that can be performed at the work center simultaneously
Mục tiêu OEE: Mục tiêu cho hiệu quả tại trung tâm làm việc
thời gian trước khi prod.: thời gian thiết lập cần thiết trước khi công việc có thể bắt đầu
Thời gian sau khi prod.: cần thiết hoặc thời gian dọn dẹp sau khi công việc kết thúc
Chi phí mỗi giờ: Chi phí vận hành trung tâm làm việc trong một giờ
Tài khoản phân tích: Tài khoản mà chi phí của trung tâm làm việc nên được ghi lại

Chỉ định thiết bị cho một trung tâm làm việc¶

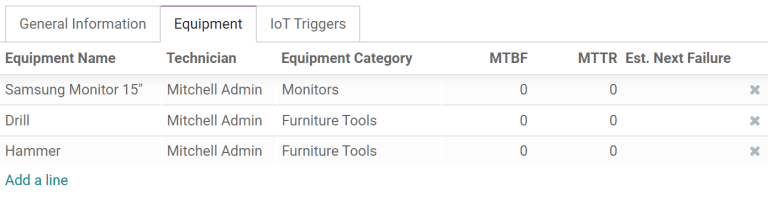

Sử dụng tab Thiết bị, có thể các thiết bị cụ thể được gán cho một trung tâm làm việc. Các thông tin sau đây sẽ được hiển thị cho từng thiết bị được thêm vào:
Tên thiết bị: tên của thiết bị
Kỹ thuật viên: Kỹ thuật viên chịu trách nhiệm phục vụ thiết bị
Danh mục thiết bị: Danh mục thiết bị thuộc về
MTBF: thời gian trung bình giữa các thất bại; thời gian trung bình mà thiết bị sẽ hoạt động trước khi thất bại
MTTR: thời gian trung bình để phục hồi; Thời gian trung bình cần thiết bị trở lại hoạt động đầy đủ
Est. Thất bại tiếp theo: Ước tính khi nào lỗi thiết bị tiếp theo sẽ xảy ra

Tích hợp các thiết bị IoT¶

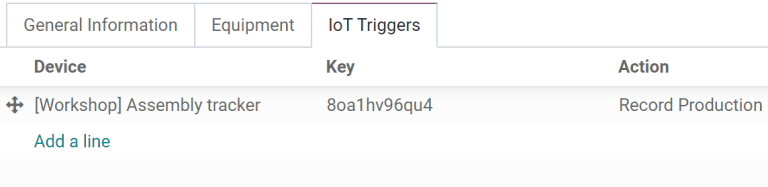

The Tab Triggers IoT cho phép tích hợp IoT Các thiết bị có trung tâm làm việc:
Thiết bị: Chỉ định thiết bị IoT được kích hoạt
Chìa khóa: phím bảo mật cho thiết bị
Hành động: hành động thiết bị IoT được kích hoạt

Trường hợp sử dụng: Định cấu hình một trung tâm làm việc thay thế¶
Khi một trung tâm làm việc có khả năng, nó không thể chấp nhận bất kỳ đơn đặt hàng công việc mới nào. Thay vì chờ đợi trung tâm làm việc có sẵn, có thể chỉ định một trung tâm làm việc thay thế nơi các đơn đặt hàng công việc dư thừa nên được thực hiện.
Bắt đầu bằng cách tạo một trung tâm làm việc mới. Định cấu hình Thiết bị để nó có tất cả các thiết bị giống như trung tâm làm việc chính. Điều này sẽ đảm bảo rằng các nhiệm vụ tương tự có thể được thực hiện tại cả hai trung tâm làm việc. Điều hướng đến trung tâm làm việc chính và bao gồm trung tâm làm việc mới trong :guilabel: Trường lựa chọn Trung tâm làm việc thay thế
.

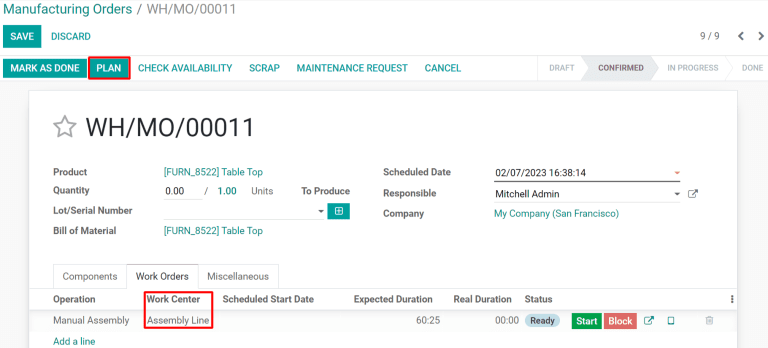

Bây giờ, hãy tạo một đơn đặt hàng sản xuất mới sử dụng trung tâm làm việc chính cho một trong các hoạt động của nó. Trung tâm làm việc chính sẽ tự động được chọn cho hoạt động trong tab Đơn hàng công việc. Sau khi xác nhận đơn đặt hàng sản xuất, nhấp vào nút Kế hoạch xuất hiện ở phía trên bên trái của biểu mẫu.

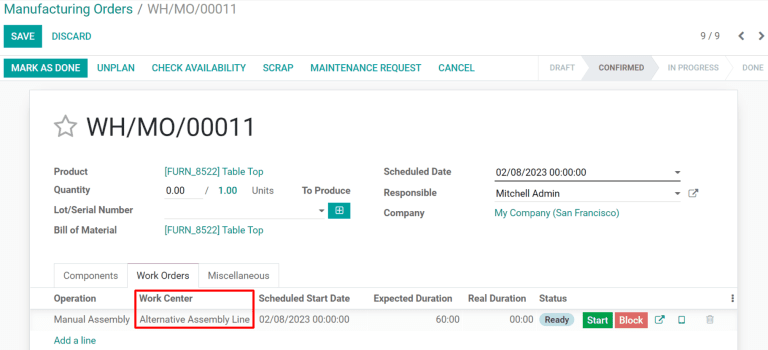

Nếu trung tâm làm việc chính có công suất, trung tâm làm việc được chọn cho hoạt động sẽ được tự động thay đổi thành trung tâm làm việc thay thế.

Giám sát hiệu suất của trung tâm làm việc¶
Hiệu suất cho một trung tâm làm việc riêng lẻ có thể được xem bằng cách chọn: Cấu hình -> Trung tâm làm việc

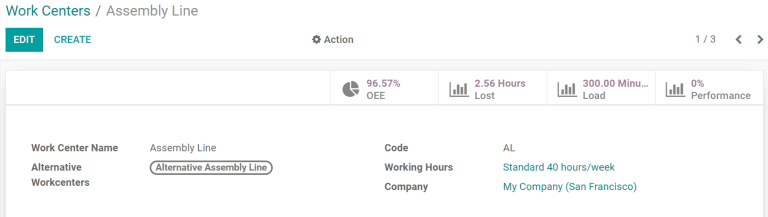

và nhấp vào trung tâm làm việc. Một loạt các số liệu hiển thị hiệu suất trung tâm làm việc có thể được xem ở phía trên bên phải của biểu mẫu:
OEE: Hiệu quả hiệu quả tổng thể, tỷ lệ phần trăm thời gian mà trung tâm làm việc đã có hiệu quả hoàn toàn
Mất: Lượng thời gian bị mất do dừng công việc
Trọng tải: lượng thời gian cần thiết để hoàn thành khối lượng công việc hiện tại
Hiệu suất: Thời gian thực sự của thời gian làm việc, được hiển thị dưới dạng phần trăm của thời lượng dự kiến
